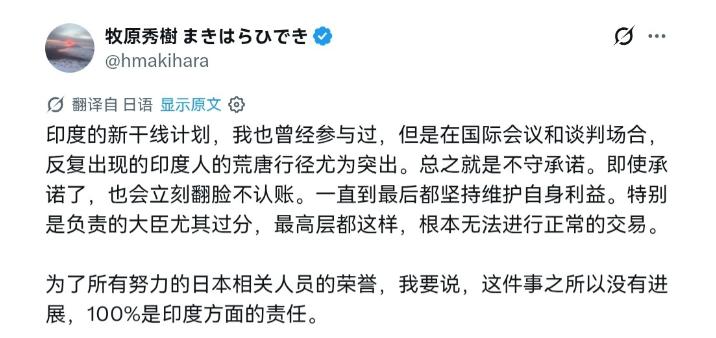

7月17日,日本前法务大臣牧原秀树直接公开点名痛批印度:毫无信誉、翻脸就不认账,

7月17日,日本前法务大臣牧原秀树直接公开点名痛批印度:毫无信誉、翻脸就不认账,根本没法合作!

他本人亲身深度参与过印度新干线高铁项目,全程跟进谈判、会议、落地对接,是对日印合作内幕最清楚的日方高层之一。也正因亲身经历全程,他的怒斥才更具分量,瞬间引发多国网友共鸣。
一个前内阁大臣,把话说到这个份上,基本等于撕破脸了。

这个项目是怎么回事。2015年12月,时任日本首相安倍晋三访问印度,两国签了价值147亿美元的高铁订单。这条高铁叫孟买-艾哈迈达巴德高铁,全长508公里,采用日本新干线技术,2017年开工,原定2023年竣工。

为了拿下这个订单,日本下了血本。日本提供了占项目总费用约八成的超低息贷款,年利率只有0.1%,偿还期50年。正常日本海外贷款的利率通常超过1%,偿还期一般30年。这相当于日本自己掏钱给印度修高铁,还倒贴利息。有印度外交官员当时都说,这是“日本作出的非常大的让步”。

日本为什么要这么拼?因为就在那之前几个月,日本在印尼雅万高铁竞标中输给了中国。安倍政府把这笔订单当成雪耻的机会,想向全世界证明新干线技术的竞争力。说白了,这不单纯是商业行为,背后有很强的地缘政治考量——对抗中国“一带一路”倡议的基建出海。

但安倍没想到的是,印度不是个好伺候的主。

项目一开工,问题就来了。最大的麻烦是征地。印度《土地法》规定高铁征地需获得80%地主同意,但实际同意率连40%都不到。马哈拉施特拉邦的征地延误一直拖到2021年。原定2023年完工的计划早就成了泡影。

征地慢也就罢了,更让日本崩溃的是印度在技术路线上的反复。

按照最初的协议,印度要全套引进日本新干线技术,包括列车和配套的信号系统。但很快印度就以“价格太高”为由,拒绝接受日本的E5系新干线列车。E5系后来停产导致价格暴涨,印度更不干了。日本只好提议改用还在研发阶段的E10系,预计2030年代初才能交付。

但这不是最狠的。最狠的是信号系统。

信号系统是高铁的神经中枢。一旦采用日本DS-ATC信号系统,就意味着印度未来的高铁网络必须围绕新干线的标准来建设,其他国家的技术就很难再挤进来。这是日本最大的战略筹码。

结果呢?2025年1月,印度启动全线信号系统招标,直接指定采用欧洲ETCS-L2标准,把日本的DS-ATC系统排除在外。招标最终由印欧联合财团中标。日本政府急了,甚至提出“免费赠送”列车,只求印度保留信号系统,但印度根本没搭理。

日本铁路工程师指出,新干线列车与信号系统密不可分,无法在欧洲ETCS-L2系统上运行。信号系统被换掉,日本列车进来也是摆设。

2026年7月,日本首相高市早苗访问印度,和莫迪的联合声明只模糊地提了一句“确认印度将引入日本下一代新干线列车(E10)”,至于欧洲信号系统怎么兼容日本新干线、技术矛盾怎么解决,一个字都没提。牧原秀树直言:“即便高市出访印度也未能取得任何成果,印度高铁项目已然宣告失败。”

印度的算盘其实很清楚。印度计划2027年8月开通首段运营,但用的不是日本列车,而是印度国产的B28列车。日本E10系列要等到2030年代初。印度想先用自己的国产列车跑起来,把“印度制造”的牌子立住,同时摆脱对日本技术和供应商的长期依赖。等将来印度要建全国约7000公里高铁网络时,核心技术选择权必须掌握在自己手里。

从印度的角度看,这确实是精明的一步棋。利用日本的资金和技术先把架子搭起来,然后一脚踢开日本自己干。但从日本的角度看,这十年来投入的巨额资金、技术、外交资源,全打了水漂。自己出钱出技术帮印度修高铁,最后连信号系统都没保住,列车也被推迟到2030年以后,等于给别人做了嫁衣。

牧原秀树的愤怒,代表了很多日本相关人员的真实感受。一个前内阁大臣愿意公开撕破脸,说明这件事在日本的积怨已经到了不吐不快的地步。他说的“印度人毫无信誉”“翻脸不认账”,虽然难听,但梳理这十年的过程,印度在征地、列车采购、信号系统上的反复和违约,确实是事实。

当然,日本也不是完全无辜的。当初为了跟中国竞争,不顾商业逻辑开出0.1%利率、50年还款期的条件,本身就埋下了隐患。这种近乎“倒贴”的做法,让印度从一开始就没有付出对等的代价。你越主动、越让步,对方越不当回事。日本当初的战略误判,今天终于尝到了苦果。
