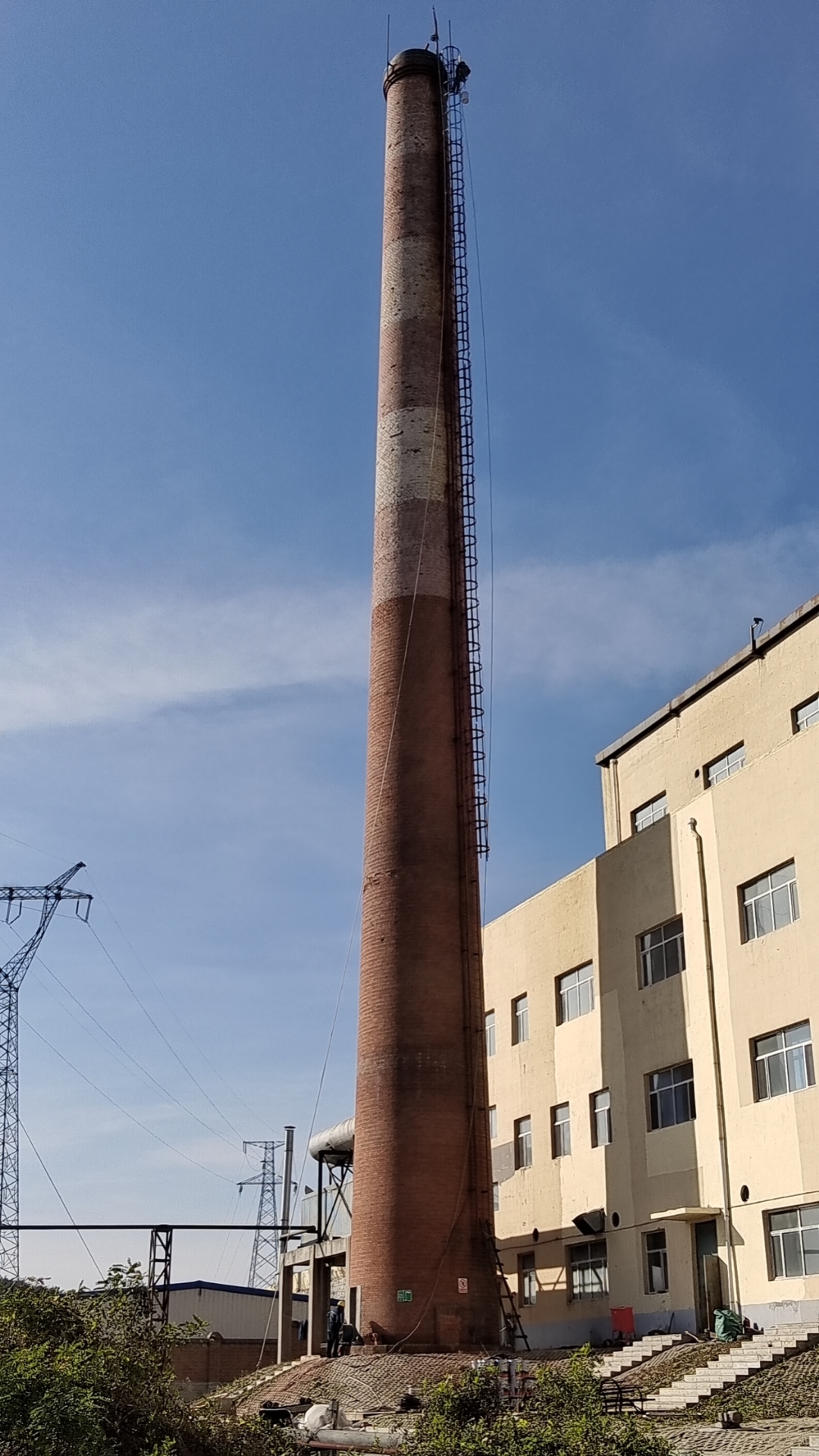

一、前期准备
1.明确防腐需求
固废焚烧烟囱的特殊性:烟气含高浓度酸性介质,飞灰磨损性强、温度波动大,且吉林冬季低温易导致涂层冻融开裂,需针对性设计防腐体系。
检测重点:烟囱内壁腐蚀状况(点蚀、焊缝锈蚀)、壁厚余量、内衬破损情况;同步分析烟气成分、露点温度,确定 “防腐 + 耐磨 + 抗冻融” 三层防护目标。
2.耐强腐蚀材料选型
核心防腐材料:优先选用酚醛环氧乙烯基酯玻璃鳞片胶泥,搭配聚脲弹性体,底漆采用耐高温无机富锌底漆。
地域适配材料:添加抗冻融助剂,确保涂层在 - 30℃低温下无脆裂;冬季施工需选用低温固化型树脂,避免固化不完全。
进场复检:核查材料耐酸率、耐温性、冻融循环测试报告,鳞片含量需达 60%-70%,片径 0.2-0.8mm,严禁不合格材料入场。
3.施工方案编制
保温措施:搭设封闭保温棚,采用热风幕 + 电暖器维持施工环境温度≥10℃,避免基材结露、涂层冻凝。
安全预案:针对吉林冬季冰雪天气,对高空吊篮、爬梯做防滑处理;有限空间作业需加强通风与有毒气体实时监测,防止低温下气体积聚。
二、施工工序
1.基层预处理
安全隔离与清基切断烟气来源,封堵烟囱进出口;采用高压水射流(压力≥25MPa)清除内壁结垢、飞灰,顽固附着物用角磨机打磨,确保基层无油污、无粉尘。冬季施工需提前预热基材至 5℃以上,避免喷砂后表面结露。
喷砂除锈与缺陷修复喷砂除锈等级达标Sa2.5 级,表面粗糙度控制在 40-70μm,增强涂层附着力;除锈后 4 小时内必须涂刷底漆,防止返锈。结构缺陷处理:对焊缝裂纹、点蚀坑采用环氧腻子找平,壁厚不足区域进行钢板补强,焊缝需做磁粉探伤检测,确保结构安全。
2.养护管控
养护期延长至10-14 天(常规工况 7 天),养护期间保持棚内温度≥10℃,通风干燥,严禁人员进入踩踏、硬物刮擦。
冬季养护需防止棚内温差过大,避免涂层热胀冷缩开裂。
三、全维度检测
1.过程检测:每道工序验收合格后方可推进涂层厚度:干膜测厚仪逐点检测,每 10㎡设 1 个检测点,厚度偏差≤±5%。附着力检测:划格法 + 拉开法双重验证,拉开法粘结强度≥3.5MPa。电火花检漏:中层胶泥施工后用 2000V 电压检测,面层施工后用 2500V 电压检测,无针孔为合格。
2.专项性能检测:适配固废工况耐酸腐蚀测试:截取涂层样品浸泡于 10% HCl 溶液 72 小时,无起泡、脱落为合格。冻融循环测试:模拟吉林冬季气候,-30℃至 20℃循环 20 次,涂层无开裂、剥离。渗漏检测:24 小时淋水试验,内壁无渗水痕迹。
3.结构安全检测:焊缝超声探伤、壁厚复测,确保烟囱结构承载能力达标。
四、竣工验收
1.三方联合验收:组织施工、监理、业主及环保部门,现场核验外观质量、厚度、附着力、渗漏等指标,签署验收意见。
2.竣工资料归档:整理材料合格证、第三方检测报告、施工日志、检测记录、探伤报告、冬季施工温控记录、影像资料(施工前后对比),按吉林当地档案管理标准装订成册。
3.运维技术交底:向业主说明冬季维护要点(雪后及时清理烟囱顶部积雪,防止融雪渗入涂层;每季度检测涂层完整性),提供 5 年防腐维护方案。
五、关键保障措施
1.气候应对:冬季施工搭设保温棚,配备备用发电机保障供暖;雨雪天暂停室外高空作业,待雪停天晴、基材干燥后再复工。
2.安全管控:有限空间作业实行 “作业票” 制度,实时监测气体浓度;高空作业人员穿戴防滑安全带,吊篮设置防坠器。
3.进度管控:采用 “模块化施工 + 智能喷涂机器人”,减少人工操作误差;提前规划冬季施工窗口期,避开极端低温天气。
