一、施工准备
1.定制化结构设计
依据《烟囱设计规范》(GB 50051),结合白城 120 米烟囱的高度、直径及当地基本风压,采用钢筋混凝土单筒式结构,筒壁厚度随高度渐变,配置双层双向钢筋网,增强抗风与抗裂性能。
针对冬季严寒特点,混凝土添加引气剂、防冻剂,设计抗冻等级≥F200;设置伸缩缝 + 隔热层,避免昼夜温差大导致筒壁开裂;顶部安装不锈钢避雷装置,接地电阻≤10Ω,适配白城多雷暴天气。方案需通过第三方结构验算,明确滑模施工参数、混凝土强度等级、养护标准等核心指标。
2.地基与材料管控
白城土壤多为粉质砂土,需先做地质勘察,采用灰土挤密桩 + 筏板基础处理地基,承载力≥250kPa;基础埋深≥冻土层厚度(白城冻深约 2.2m),防止冬季冻胀导致基础变形。
混凝土原材料选用当地优质骨料,严控含泥量≤2%;外加剂需适配低温施工,进场提供检测报告;钢筋采用 HRB400E 级,确保抗震与焊接性能。
3.施工组织与安全筹备
采用液压滑模施工工艺,组建专业滑模班组,配备全站仪、垂直度监测仪等精密设备;编制高空作业、冬季施工专项方案及应急预案。现场搭设防风防护棚,储备冬季施工保温物资(棉被、蒸汽养护设备);作业人员持高空作业证上岗,配备防风安全带、防滑鞋等防护用品。
二、施工工序
(一)基础施工
基坑开挖采用分层开挖、边坡支护(土钉墙 + 喷浆),避免干旱大风导致边坡塌方;开挖后及时验槽,基底铺设 100mm 厚砂石垫层并夯实。
筏板基础钢筋绑扎严格按设计间距施工,预埋件(避雷接地极、爬梯底座)精准定位;混凝土浇筑采用泵送工艺,分层振捣密实,浇筑后覆盖保温棉被,采用蒸汽养护(养护温度≥10℃),确保 7 天强度达到设计值的 75% 以上。
基础施工完成后,做防水处理(涂刷聚氨酯防水涂料 + 铺设防水卷材),回填土分层夯实,压实系数≥0.95。
(二)筒身滑模施工

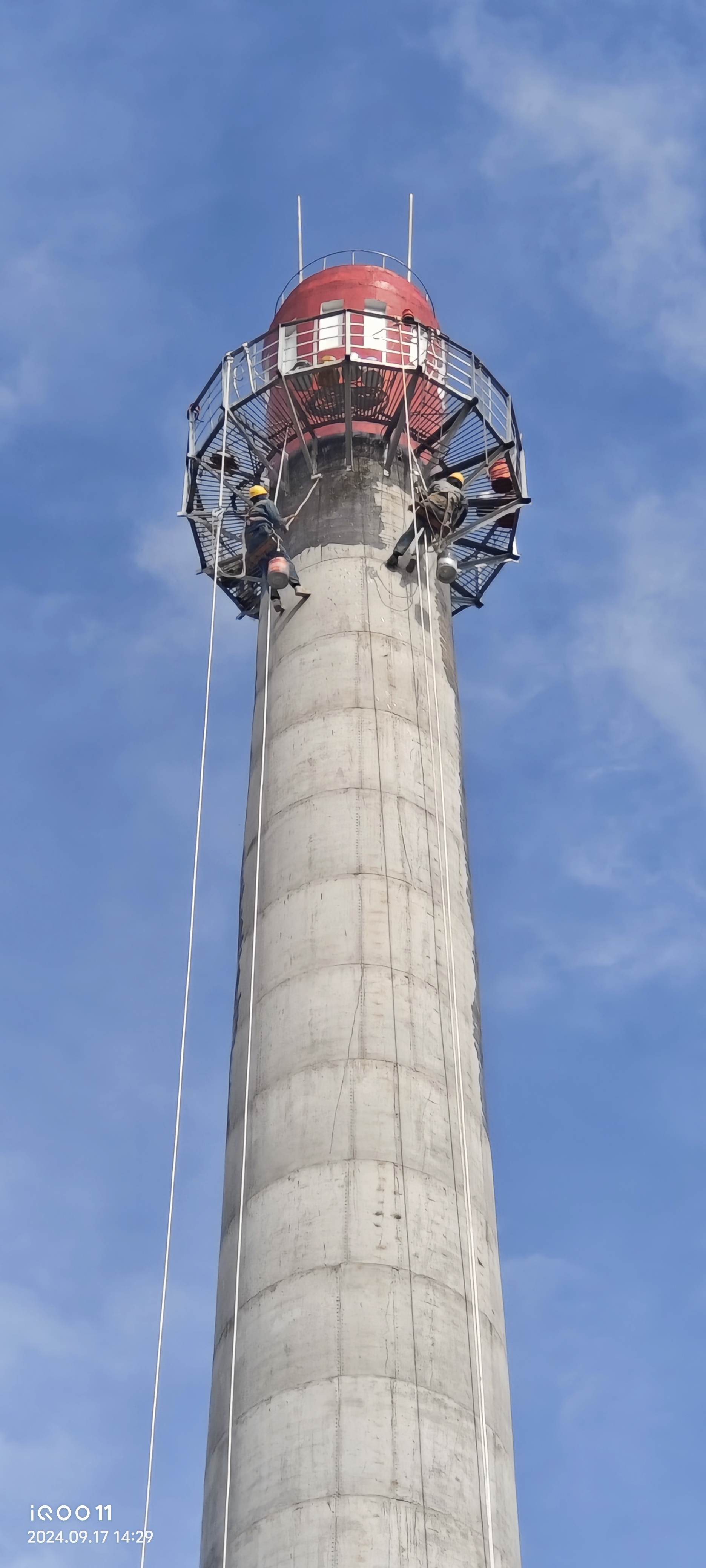

1.滑模装置安装:安装液压滑模系统,调试千斤顶同步性,确保提升偏差≤5mm;模板内侧涂刷脱模剂,外侧搭设防风脚手架与安全网。安装垂直度监测装置,每提升 1m 用全站仪复测一次,整体垂直度偏差≤120mm,发现偏差及时调整。
2.混凝土浇筑与滑升:混凝土搅拌需适配现场气候,夏季高温时添加缓凝剂,冬季低温时采用热水搅拌(水温≤80℃),确保入模温度≥5℃。分层浇筑混凝土,每层厚度 300~500mm,振捣密实无蜂窝麻面;滑升速度控制在 150~200mm/h,与混凝土初凝速度匹配,避免出现拉裂、坍落现象。白城多风天气施工时,风速≥6 级暂停滑升;滑升过程中及时清理模板附着的混凝土残渣,保证筒壁平整度。
3.筒壁缺陷处理与养护:滑升过程中若出现蜂窝、麻面,及时用同标号砂浆修补;预留孔洞(爬梯孔、检修孔)精准定位,避免后期开凿。夏季采用洒水 + 覆盖保湿养护,养护期≥14 天;冬季采用蒸汽养护 + 保温棉被包裹,养护至混凝土强度达标,防止低温冻裂。
(三)附属设施安装
内衬与隔热层施工:120 米烟囱需做隔热处理,筒壁内侧铺设 100mm 厚珍珠岩保温板,再浇筑 50mm 厚耐火混凝土内衬,增强耐高温与隔热性能。

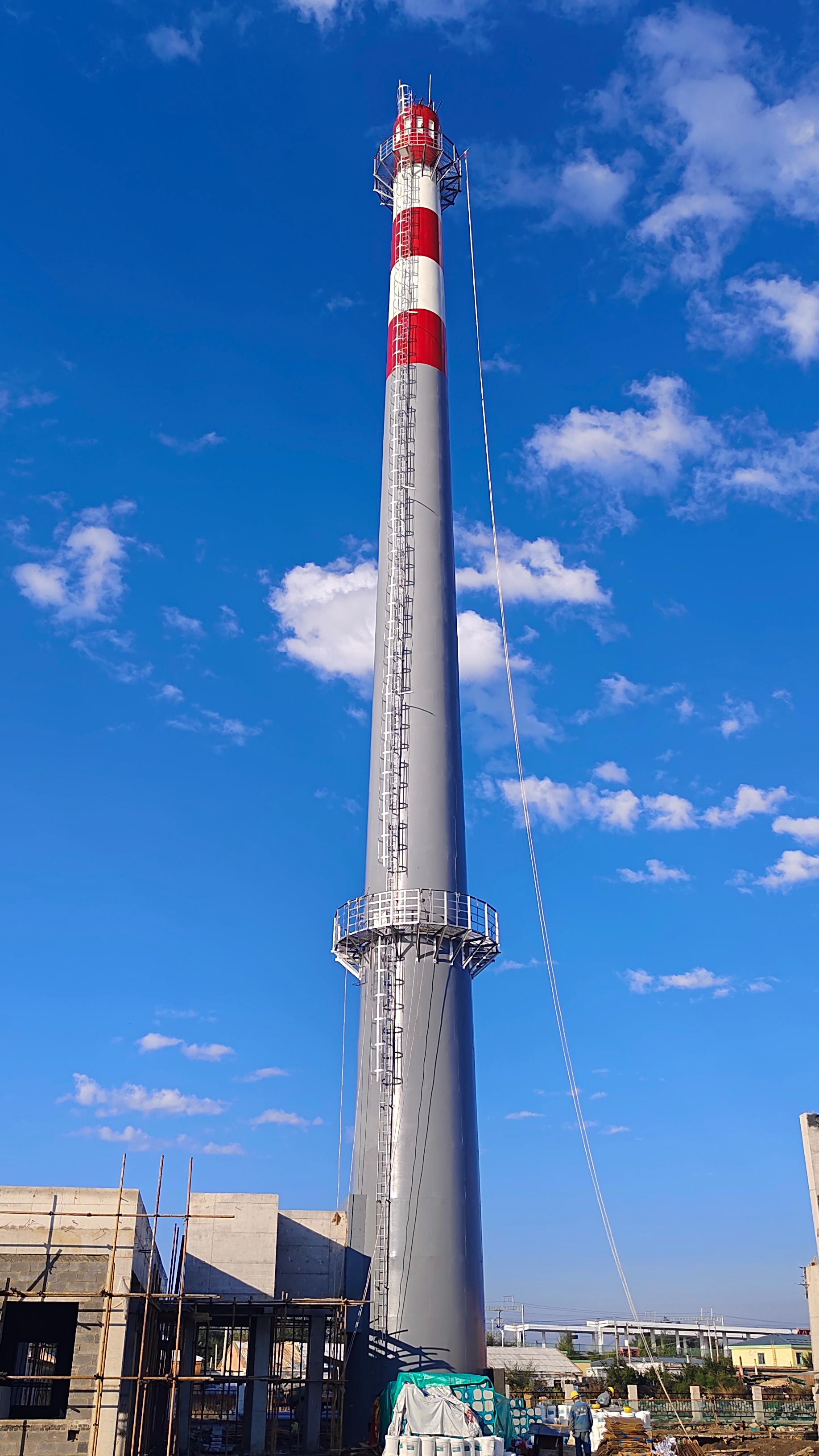

爬梯、平台与航标安装:按设计安装螺旋爬梯与检修平台,焊接处做防腐处理(涂刷环氧富锌底漆 + 面漆);顶部安装航空障碍灯与航标色环(按民航标准涂刷红白相间色环)。
避雷系统安装:顶部安装避雷针,沿筒壁敷设避雷带,与基础接地极可靠连接,测试接地电阻达标后方可投入使用。
三、质量检测
1.过程检测
基础阶段:检测混凝土强度、地基承载力、预埋件位置偏差;
筒身阶段:每滑升 10m 检测一次混凝土强度、筒壁厚度、垂直度;钢筋保护层厚度偏差≤±5mm;
附属设施阶段:检测爬梯焊接强度、航标漆厚度、避雷接地电阻。
2.竣工专项检测
结构性能检测:采用超声波检测混凝土密实度,无空洞、疏松;筒壁平整度偏差≤8mm/m;整体垂直度偏差符合规范要求。
防水与隔热检测:做淋水试验(24 小时),筒壁无渗水;检测隔热层厚度与导热系数,满足设计要求。
安全性能检测:模拟大风工况(风速≥30m/s),检测结构稳定性;高空平台荷载试验,承载力达标。
四、竣工验收
1.分步验收
组织施工、监理、设计、勘察单位进行四方验收,先验收基础、筒身等分部工程,再进行单位工程整体验收。邀请当地质监部门监督验收过程,核查施工资料与实体质量是一致。
2.资料归档
整理归档全套资料:地质勘察报告、设计图纸、施工日志、混凝土试块检测报告、垂直度监测记录、避雷检测报告、隐蔽工程验收记录等,按白城档案管理标准装订成册。
3.交付与交底
向业主移交烟囱竣工图纸、维护手册,明确日常巡检要点;针对白城气候特点,交底冬季防冻、大风天巡检等注意事项,确保烟囱长效安全运行。
