云霞资讯网

砼烟囱加固防腐全覆盖 长效安全运维再提升

一、施工工序及要点1.前期准备与检测烟囱停机封闭烟道,筒内强制通风并检测有害气体;搭设环形高空吊篮防护体系,地面划定 2

一、施工工序及要点

1.前期准备与检测

烟囱停机封闭烟道,筒内强制通风并检测有害气体;搭设环形高空吊篮防护体系,地面划定 20m 警戒区;检测烟囱外壁裂缝、空鼓、酥松范围及内壁钢筋锈蚀、混凝土碳化深度,标记加固防腐重点区域。

2.结构加固施工

外壁裂缝:<0.3mm 灌注环氧密封胶,≥0.3mm 开槽嵌遇水膨胀止水条后用高强修补砂浆封堵,贯通裂缝做双面加固;

酥松 / 露筋:凿除酥松砼至坚实基层,锈蚀钢筋除锈刷防腐漆,绑扎补强钢筋网,用聚合物水泥砂浆分层抹平压实;

整体加固:筒身薄弱段采用碳纤维布缠绕 / 钢带箍紧工艺,碳纤维布搭接宽度≥100mm,钢带间距按设计要求,确保贴合牢固无空鼓。

3.基底全面修复

人工配合角磨机铲除烟囱内、外壁空鼓涂层、浮渣、青苔,高压水枪冲净基面并晾干(含水率≤8%);凹凸不平处用高强抗裂砂浆找平,阴阳角剔凿为圆弧(R≥50mm);内壁积灰平台、烟道接口处重点清理,确保基面坚实平整。

4.分层防腐涂装

内壁(抗烟气 / 冷凝水腐蚀):满涂烟囱专用耐温封闭底漆 1 遍,刮涂乙烯基酯玻璃鳞片胶泥 2-3 遍(总厚度≥300μm),焊缝 / 加固处加厚涂刷,最后刷耐温防腐面漆 1 遍,适配烟气温度≤180℃;

外壁(抗户外风雨 / 暴晒):涂刷界面剂增强粘结,刮涂弹性防水砂浆 1 遍,满喷高分子弹性防水涂层 2 遍,重点对加固缝、爬梯接口加厚,最后滚涂耐候抗紫外线氟碳面漆 2 遍,确保色泽均匀。

5.节点密封与附属防护

烟囱顶口、爬梯支架、航标灯底座、检修口等节点,用耐高温耐候密封胶双重密封;爬梯、预埋件等金属部件除锈后刷环氧富锌底漆 + 面漆,与防腐层衔接严密;顶口加装防雨水倒流盖板。

6.质量检测与收尾

内壁用电火花检测仪检测防腐层致密性(无击穿),涂层测厚仪复核各部位厚度;检查加固部位无开裂、空鼓,防腐层无流挂、脱落;拆除防护设施,清理筒内废料,恢复烟道通风,完成试运行验收。

二、核心管控要点

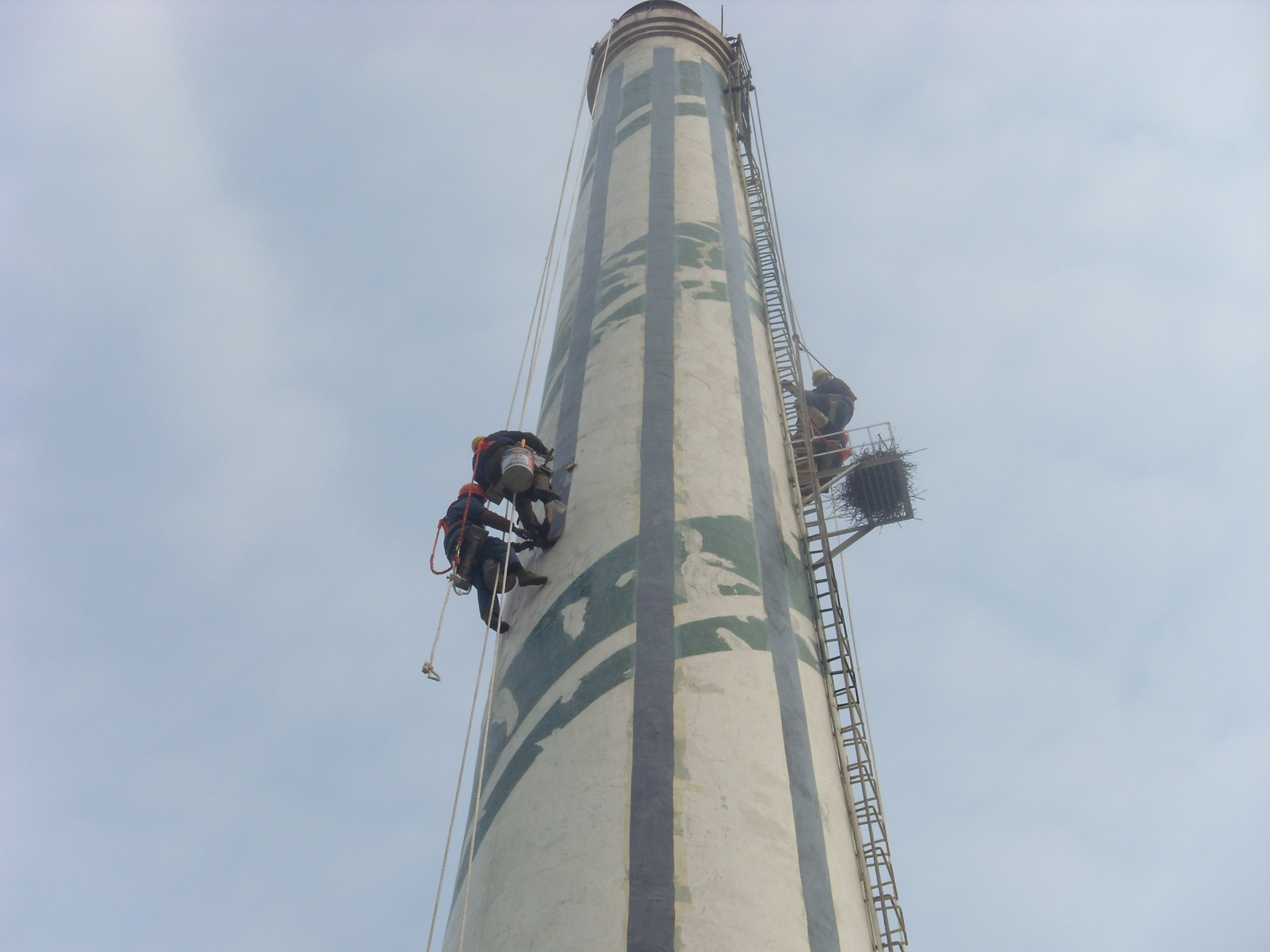

1.高空作业人员持双证上岗,双钩安全带高挂低用,筒内作业全程做好通风与防毒防护;

2.加固材料(碳纤维布、钢带、修补砂浆)与防腐材料(玻璃鳞片、防水漆)均适配烟囱工况,进场复检合格;

3.施工环境控制在 5~35℃、湿度≤85%,6 级以上大风、雨雪、筒内温度>50℃时停工;

4.加固与防腐工序衔接紧密,加固层固化≥7 天后再进行防腐施工,避免层间脱落。
