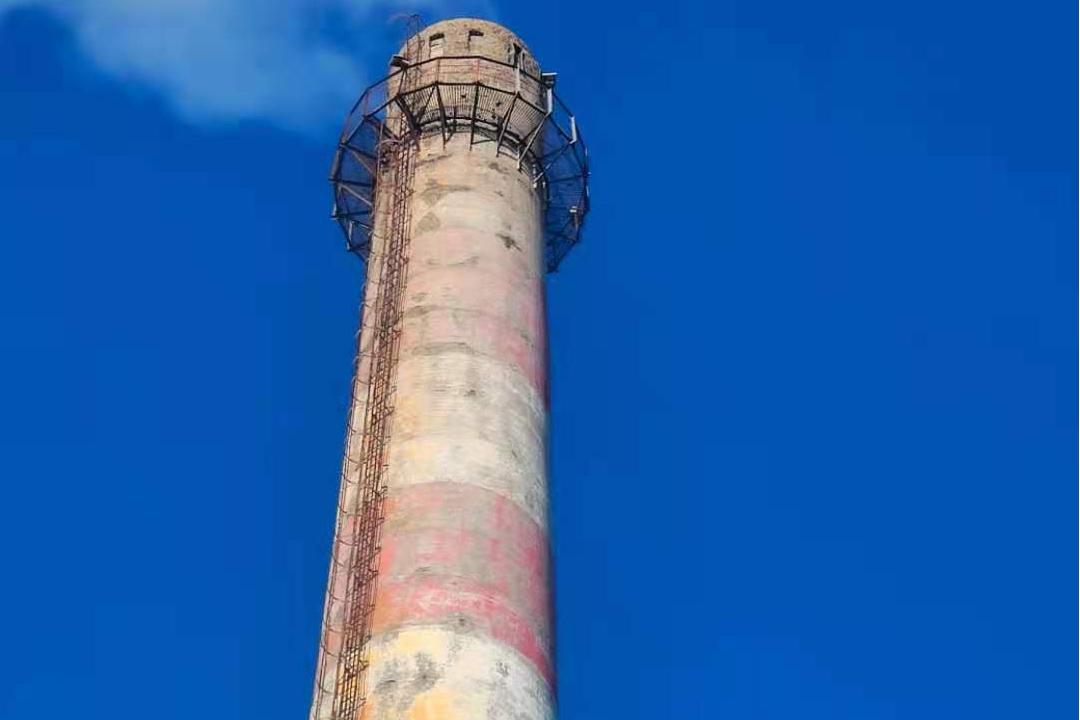

一、分级堵漏施工,彻底阻断渗漏通道
1.细微裂缝堵漏(宽度<0.5mm):采用环氧树脂封缝胶沿裂缝表面满涂封闭,胶层厚度均匀,无漏涂、无气泡,形成表层密封屏障,阻断雨水渗入路径。
2.中等裂缝堵漏(0.5mm≤宽度<2mm):沿裂缝走向开槽,槽宽 20-30mm、槽深 15-25mm,清理槽内杂物后涂刷界面剂,嵌入遇水膨胀止水条,再用聚合物水泥防水砂浆分层压实填充,养护 48 小时以上至完全固化,确保裂缝密实无空隙。
3.宽裂缝 / 贯通裂缝堵漏(宽度≥2mm):采用高压注浆堵漏工艺,沿裂缝每 30-50cm 设置一个注浆嘴,先封缝再高压灌注环氧树脂注浆料,直至注浆料从相邻注浆嘴溢出,保压 10-15 分钟后封堵注浆嘴,注浆完成后养护 72 小时,确保浆液充分渗透至裂缝内部,形成高强度固结体,彻底封堵贯通渗漏通道。
4.蜂窝孔洞 / 接缝渗漏堵漏:对蜂窝孔洞剔除松散混凝土至坚实基层,清理后涂刷界面剂,用抗渗修补砂浆分层填充压实,表面抹光;伸缩缝、爬梯周边缝隙清理后嵌入遇水膨胀止水胶,外侧用耐候密封胶密封收边,确保接缝处无渗水缝隙。
二、堵漏部位加固防护,防止二次破损
堵漏施工完成且养护达标后,对所有堵漏区域及周边薄弱部位进行加固防护,增强基层抗渗能力与耐久性
对裂缝、孔洞修补处,涂刷聚合物水泥基防水涂料,形成厚度≥1.5mm的防水涂层,涂层均匀无流挂
阴阳角、爬梯周边等易破损部位,增设耐碱玻纤网格布增强防护,网格布搭接宽度≥50mm,确保涂层与基层结合紧密,无空鼓、无开裂
外露金属构件除锈后涂刷环氧富锌底漆,做好防锈处理,避免锈蚀膨胀导致堵漏层开裂
三、细节收口与整体查漏补缺
完成全烟囱堵漏加固后,对筒身做无死角全面排查,重点核查注浆部位、密封接缝、防水涂料层的完整性,对遗漏的细微渗漏点及时补堵
清理筒身表面的堵漏材料残留、施工杂物,确保外壁整洁;对伸缩缝、预留孔洞等关键部位的密封胶进行二次压实,确保无翘边、无空隙,形成完整的外壁抗渗防护体系,杜绝二次渗漏隐患。
四、施工收尾与中间验收
拆除施工现场脚手架、吊篮等高空作业设备,分类清理施工垃圾、废料,做到工完场清,烟囱底部及周边无遗留物料、无安全隐患
施工单位组织全员自检,对所有堵漏点位进行喷水试验,持续喷水 2 小时无渗水为合格,出具完整的自检报告及堵漏质量检测记录。
自检合格后,报请监理单位开展中间验收,逐项核验工序质量与施工记录,对发现的堵漏质量问题限期整改到位,验收合格并完成签字确认后,进入项目竣工收尾阶段。
